Objectif de l’opération : Réaliser une plateforme raccordée au tout à l‘égout avec système de vidange du camping-car et les raccordements eau et électricité nécessaire à l’alimentation du camping-car. Puis dans une deuxième tranche (avant l’hiver 2011-2012) réaliser un appentis en douglas pour l’abriter.

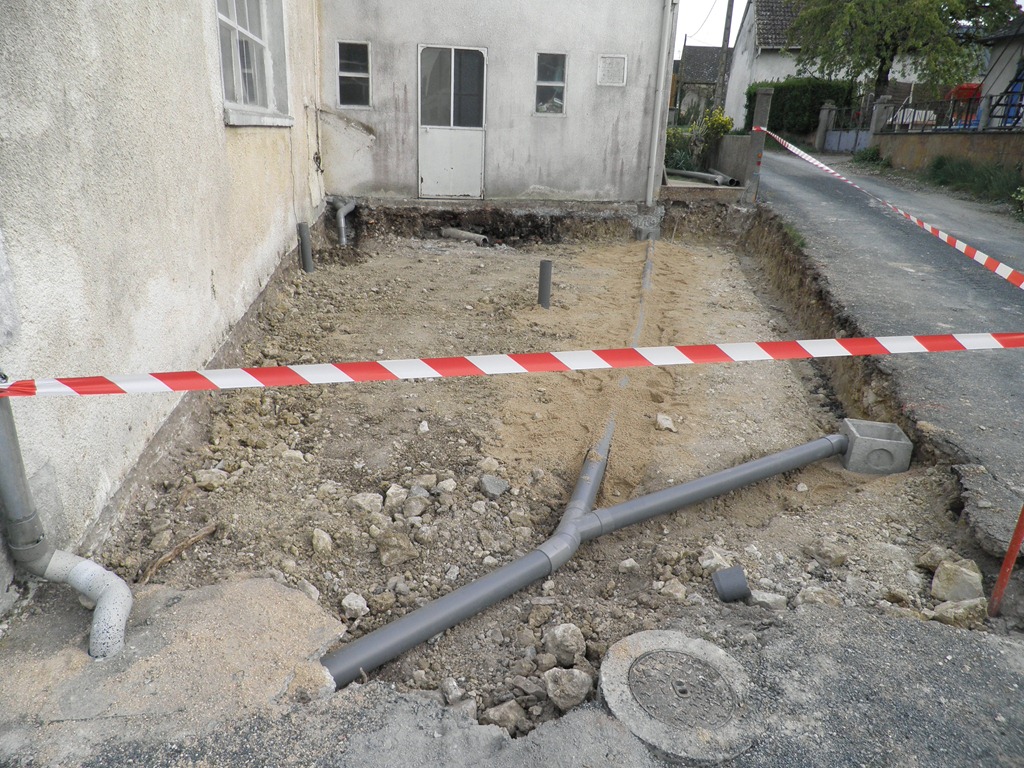

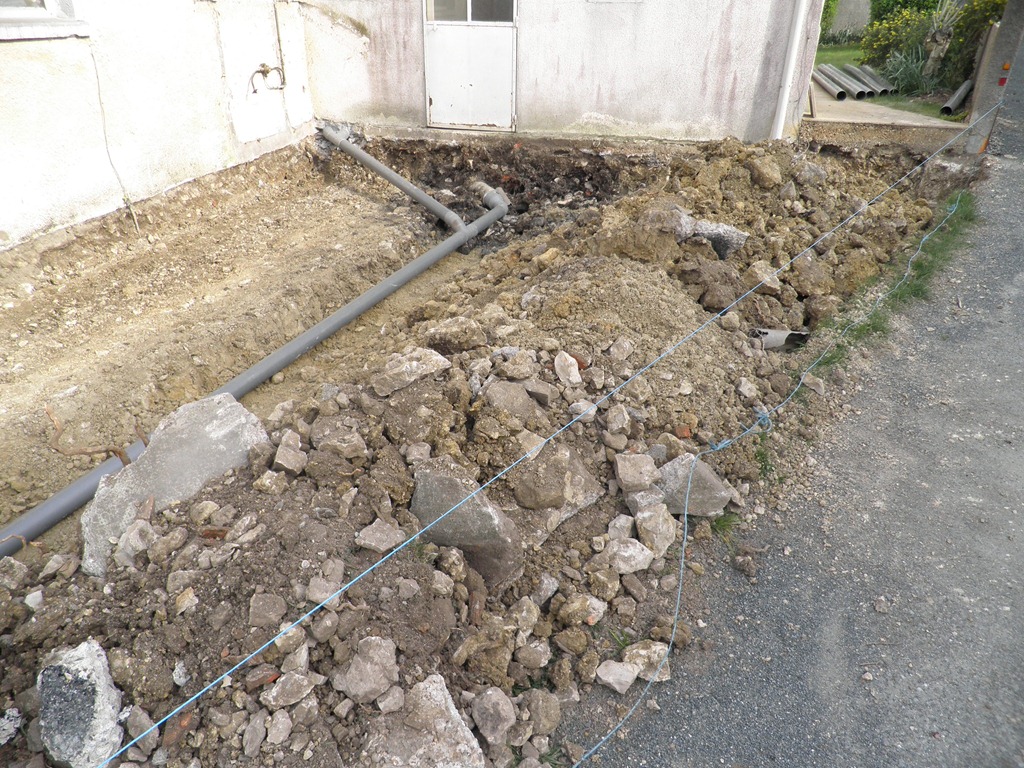

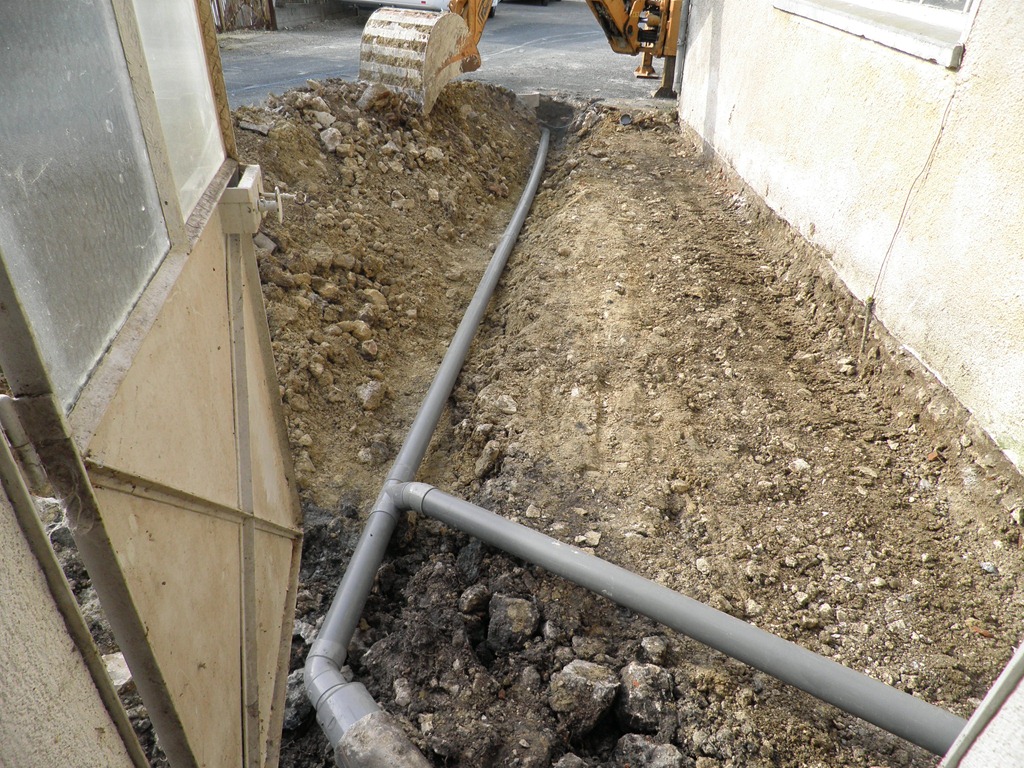

Voilà, c’est parti… Début des travaux, le mercredi 13 avril, avec les premières tranchées.
Jeudi 14 avril : Deuxième jour, les raccordements provisoires au tout à l’égout sont consolidés, et les pluviales sont réalisées.

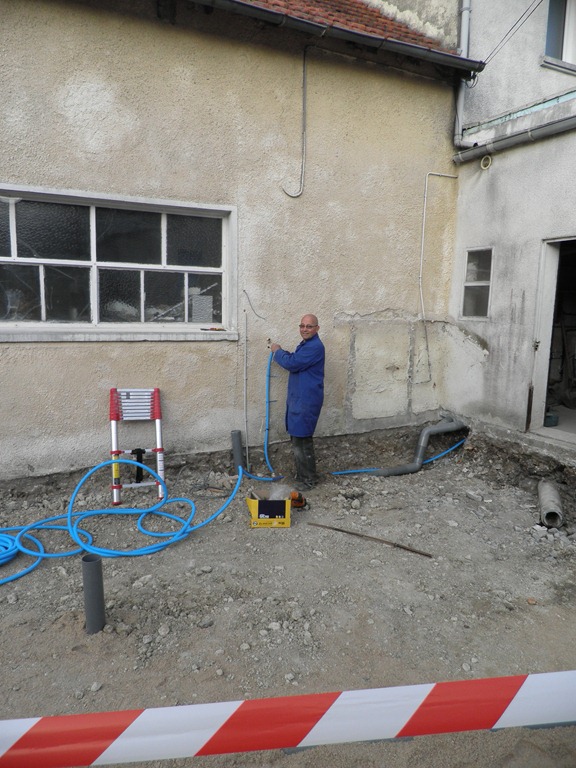

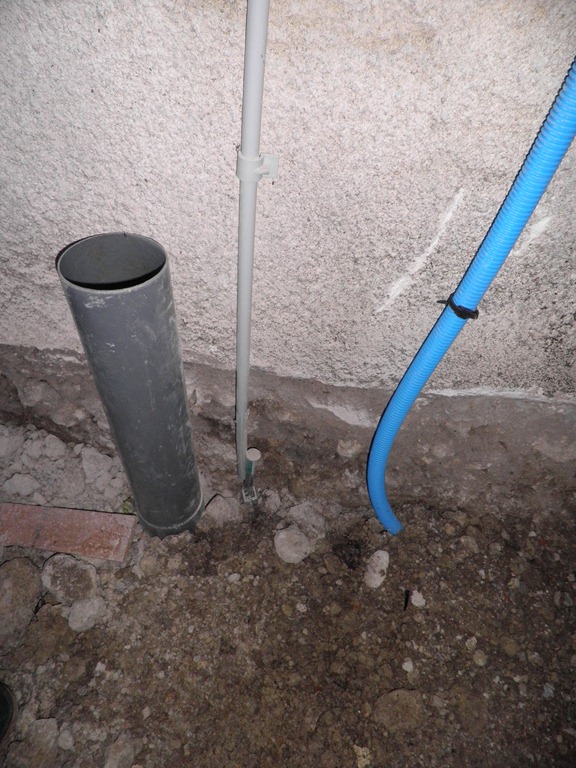

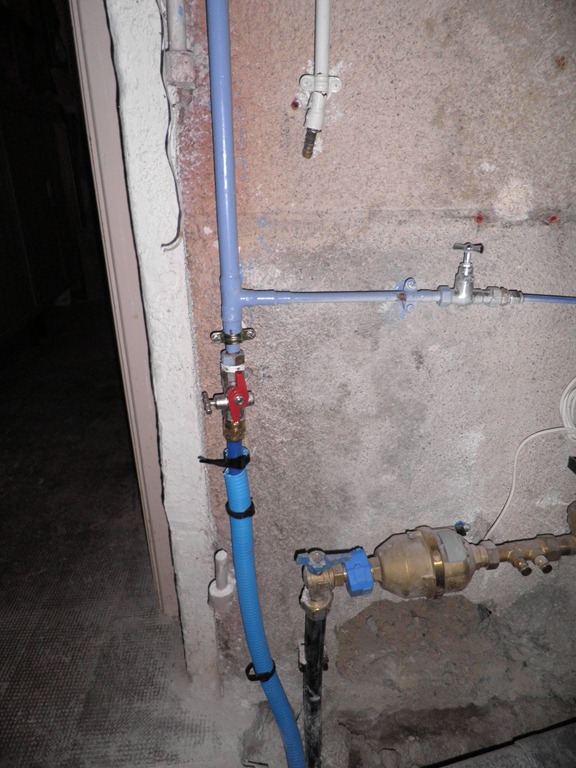

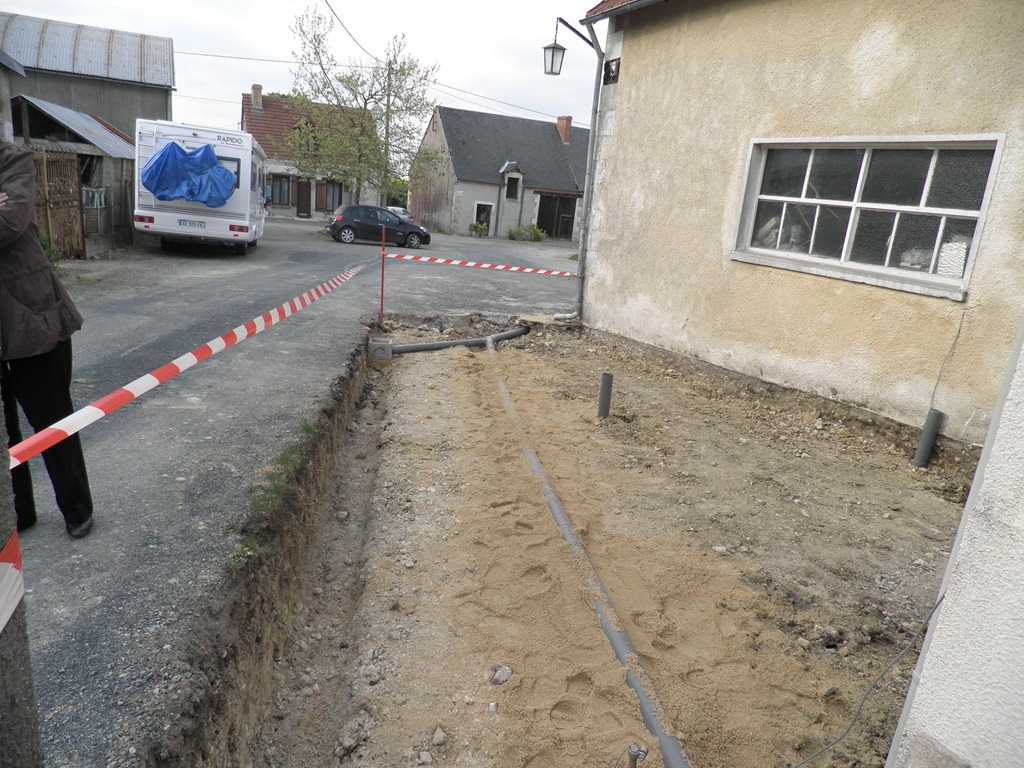

Vendredi 15 avril : repos pour l’entreprise De Sa, je prends la relève afin de passer les tuyaux nécessaires au raccordement à l’eau, j’en profite pour refaire les prises de terre de la maison et j’installe les prises électriques.

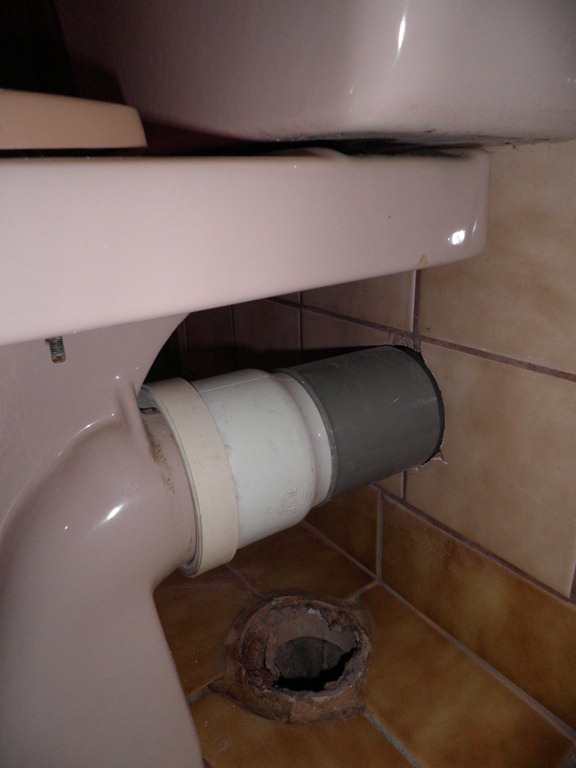

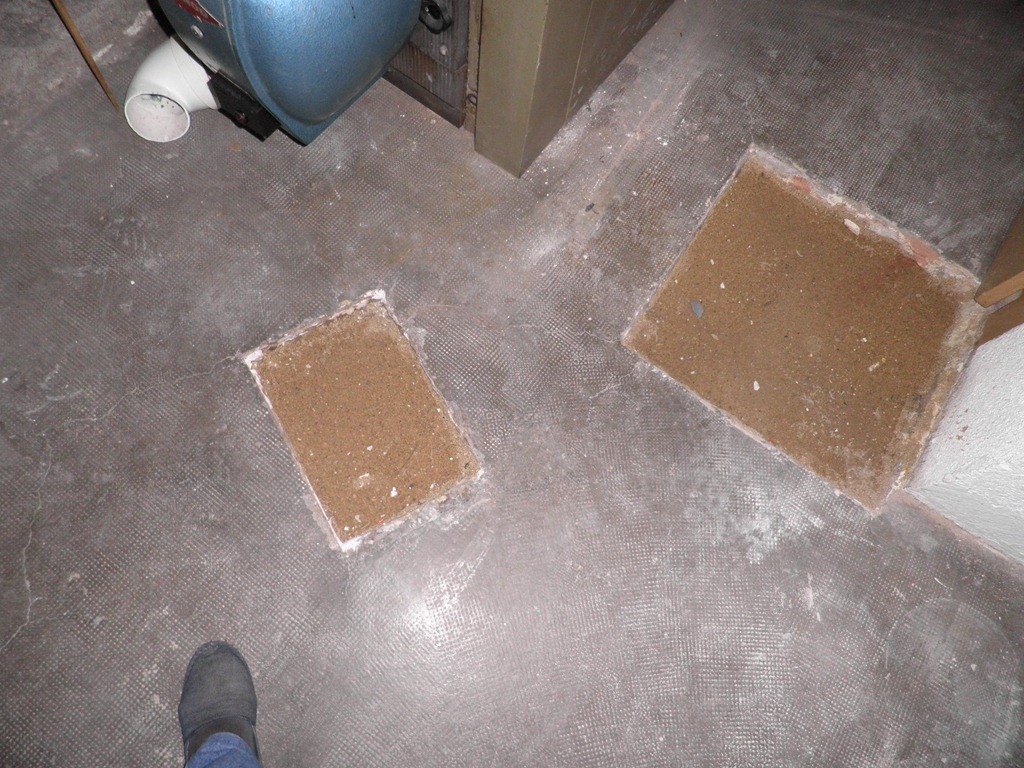

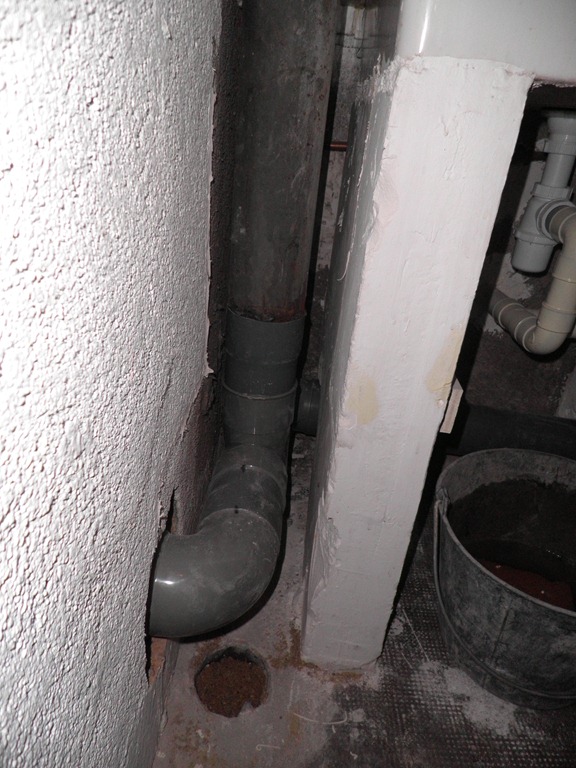

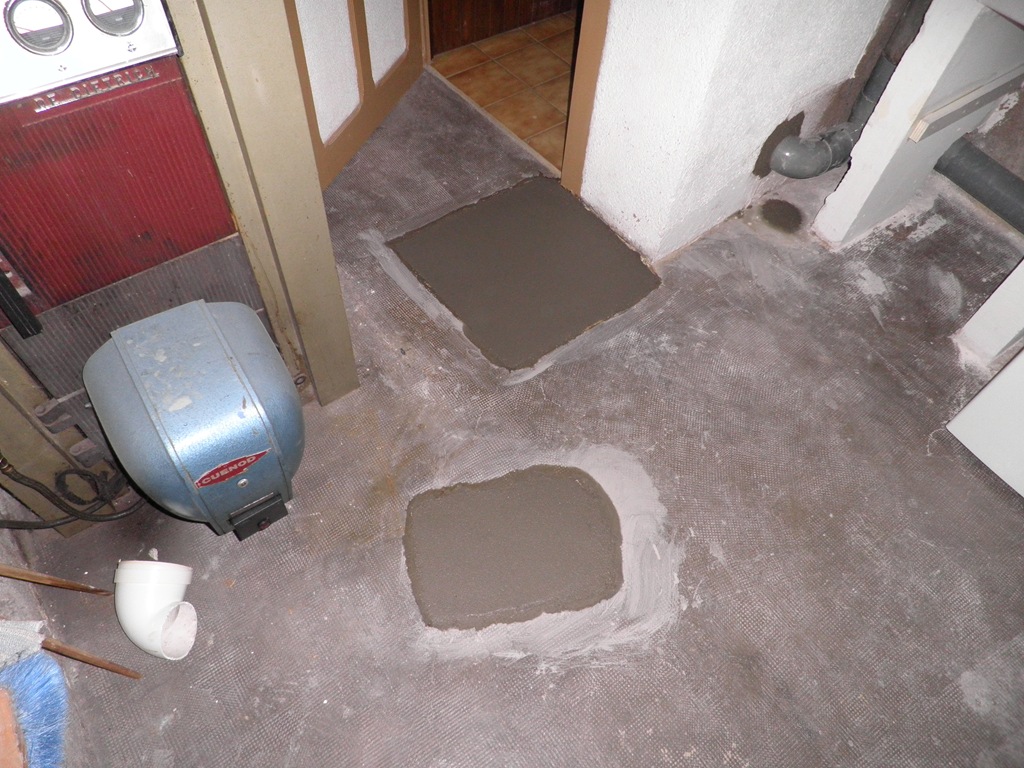

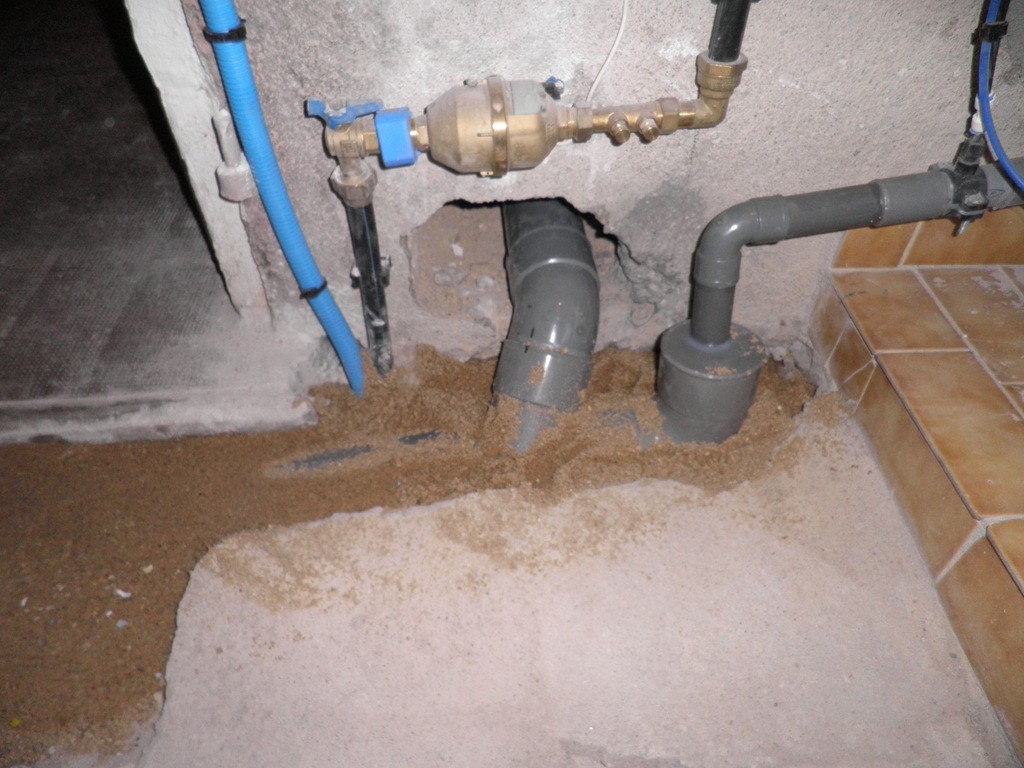

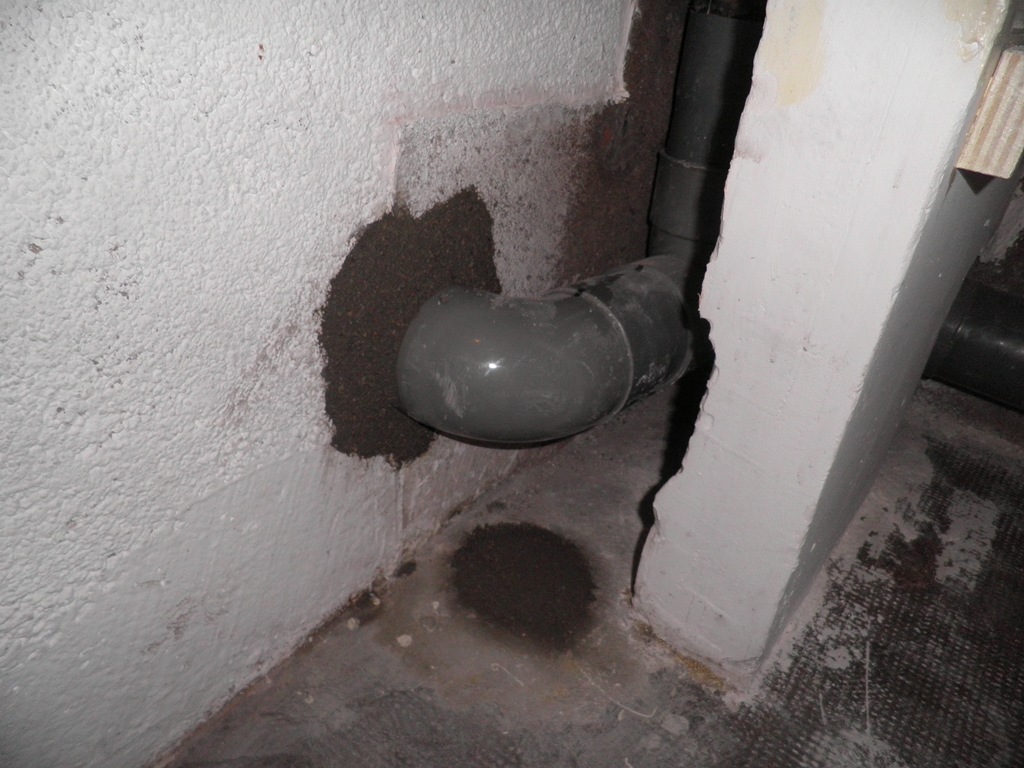

Lundi 18 avril : les travaux se passent principalement à l’intérieur de la maison, avec le comblement de la fosse septique et les différents raccordements.

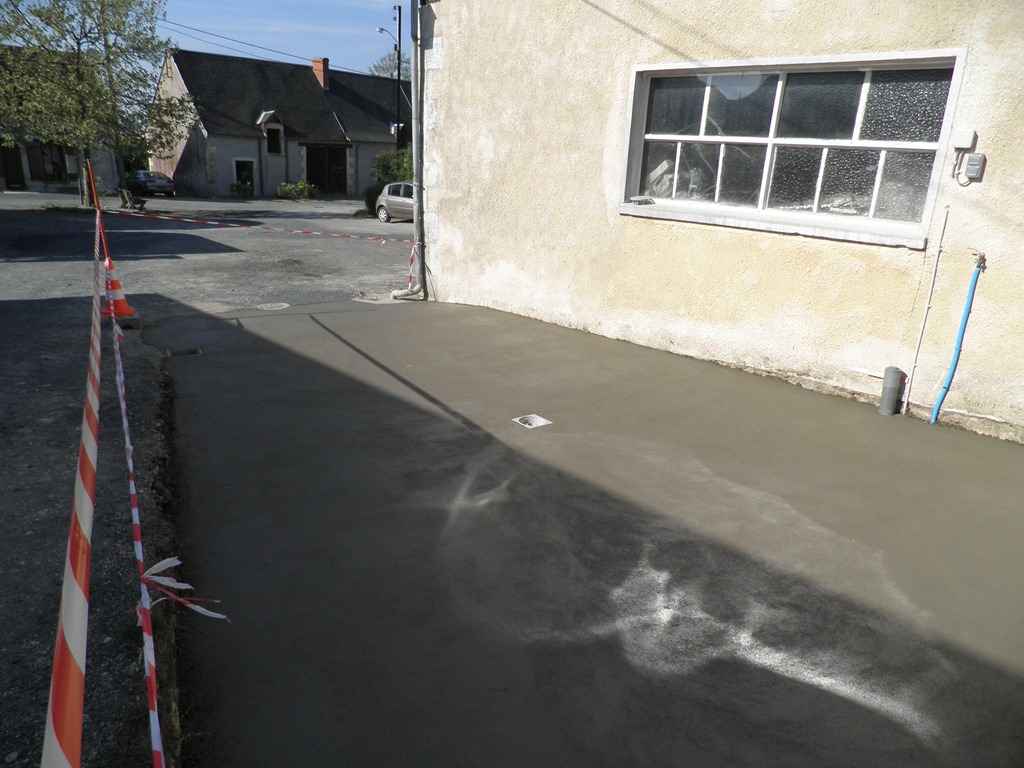

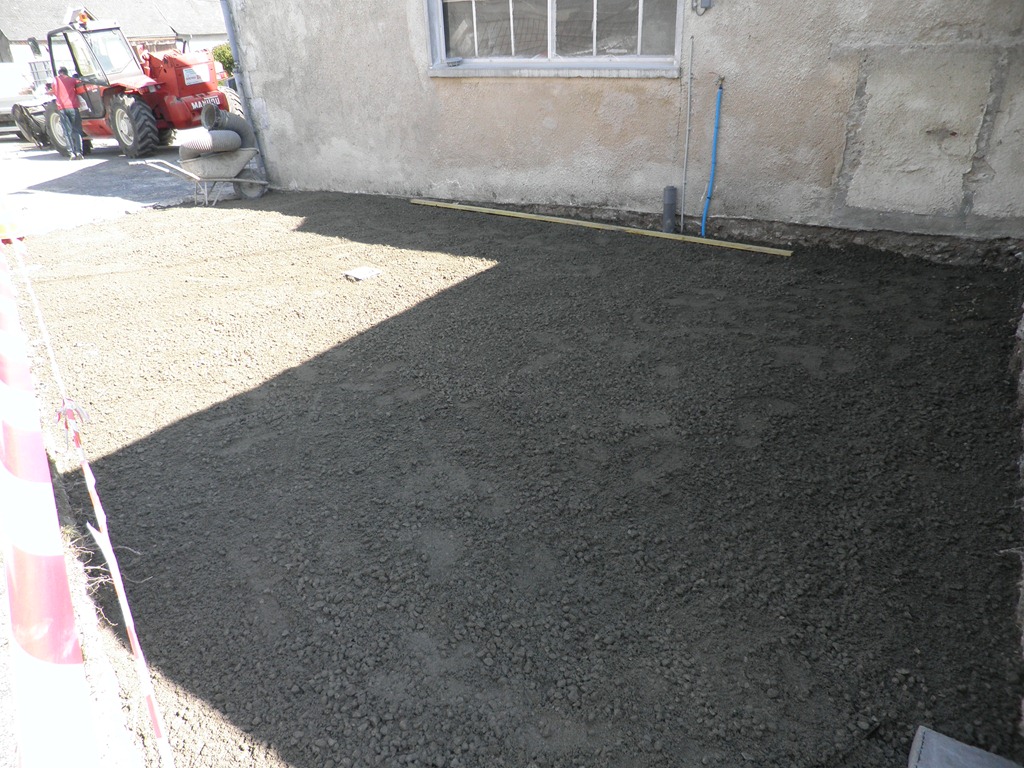

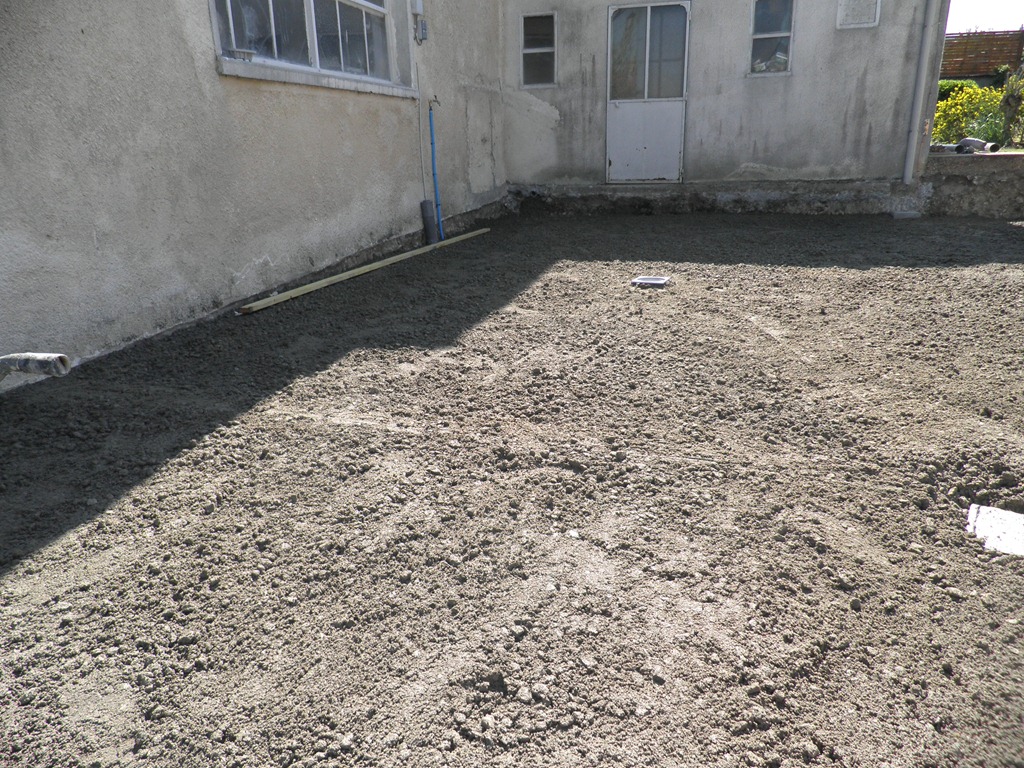

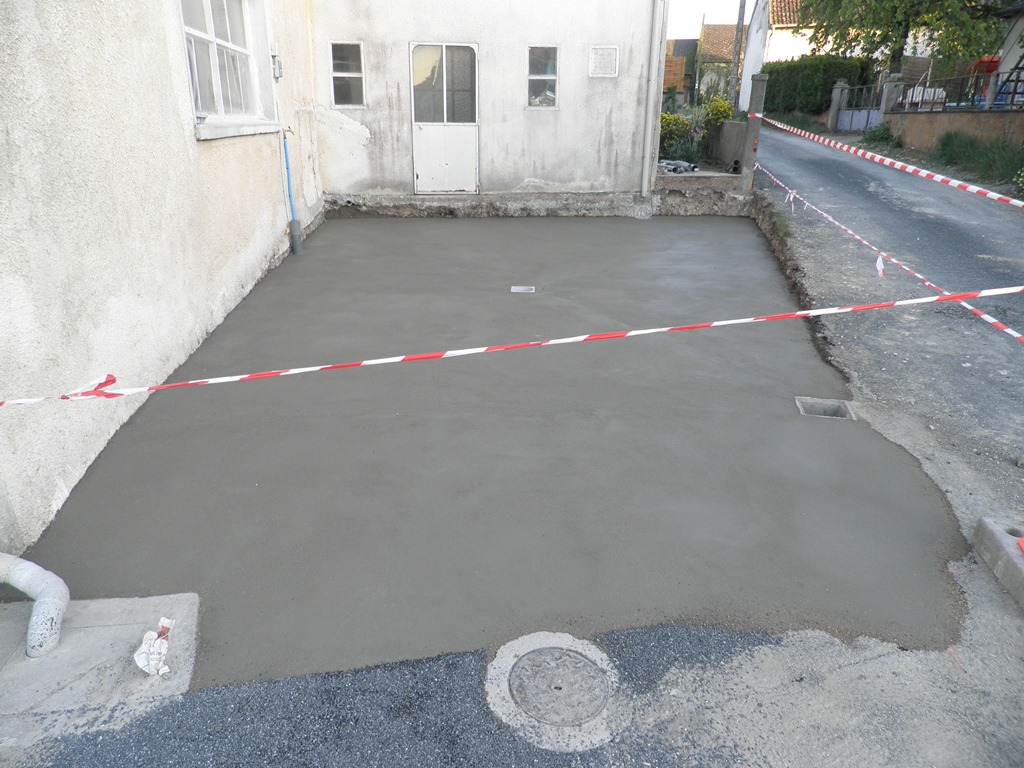

Mardi 19 avril : c’est la réalisation de la dalle en béton et son lissage. L’évacuation des eaux usées se fera au centre de la plateforme. La vidange des toilettes se fera à l’aide du tuyau le long du mur.
Mercredi 20 avril : séchage de la dalle.

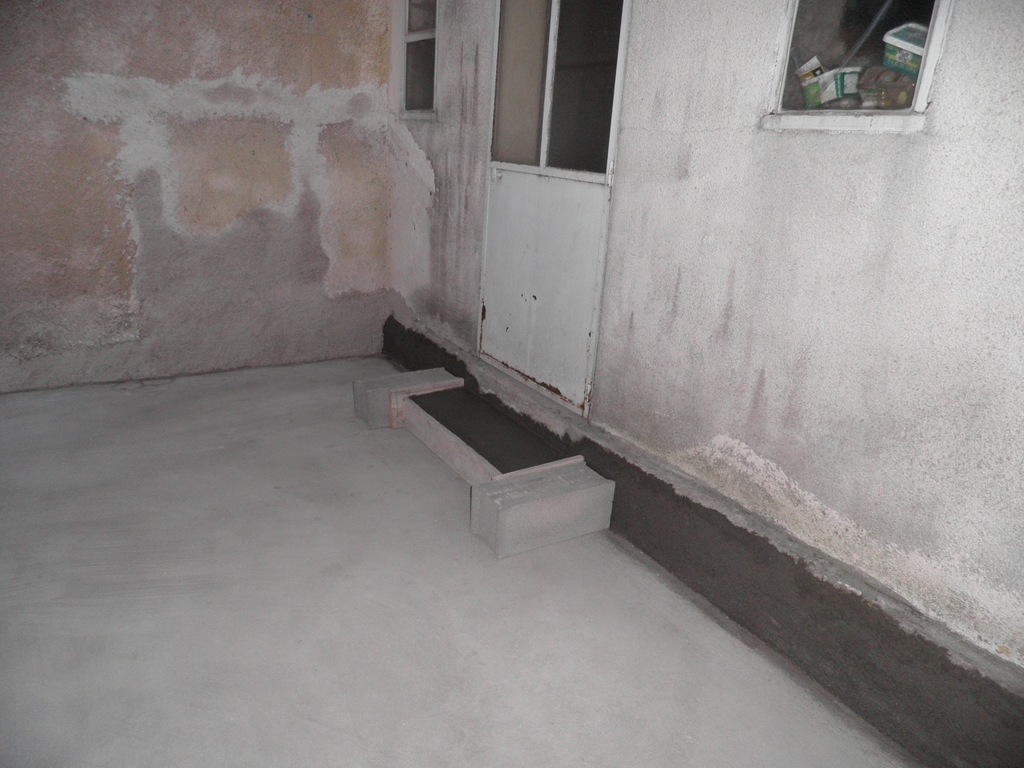

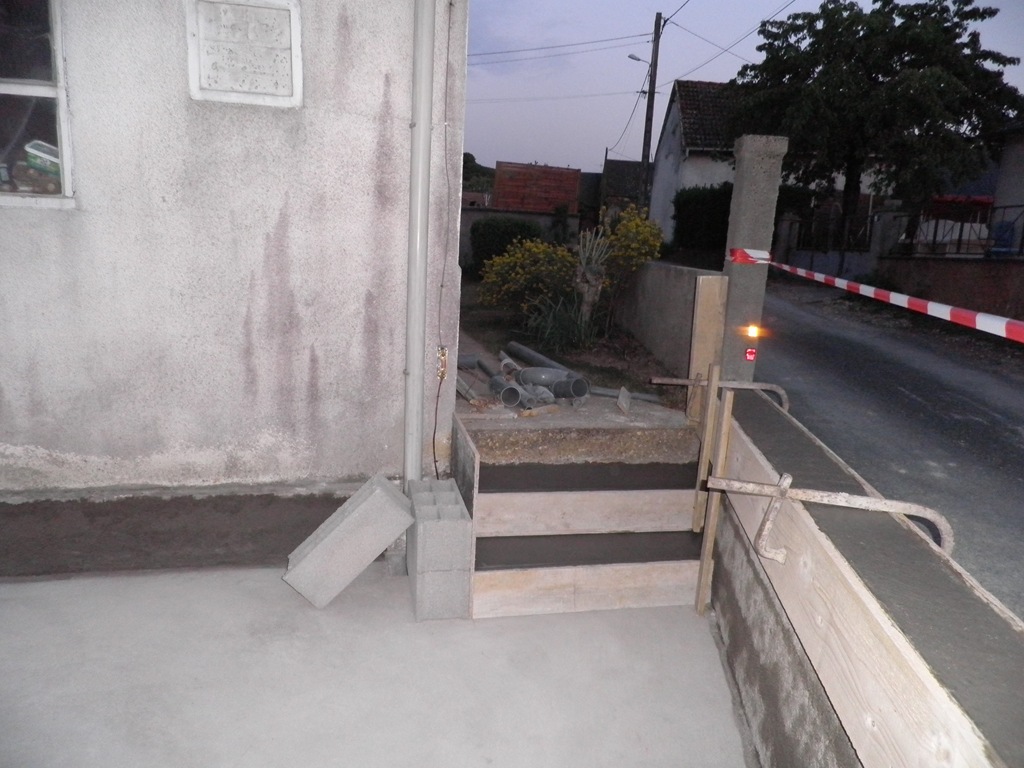

Jeudi 21 avril : réalisation du mur et réalisation des escaliers. et finition des travaux intérieurs.

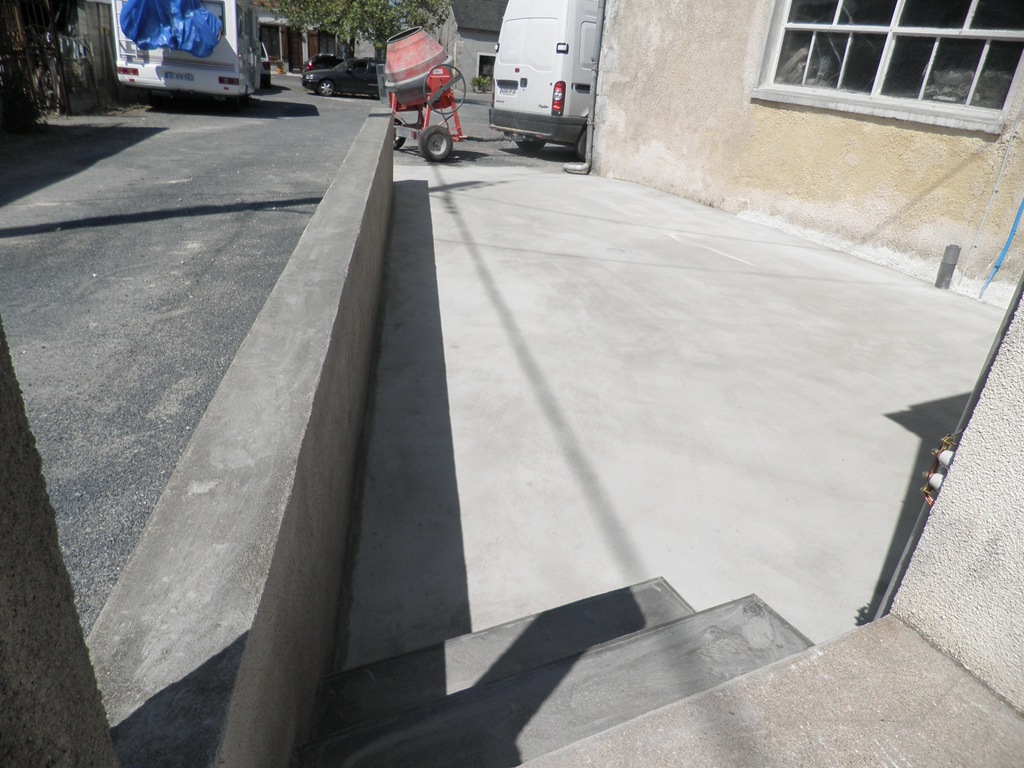

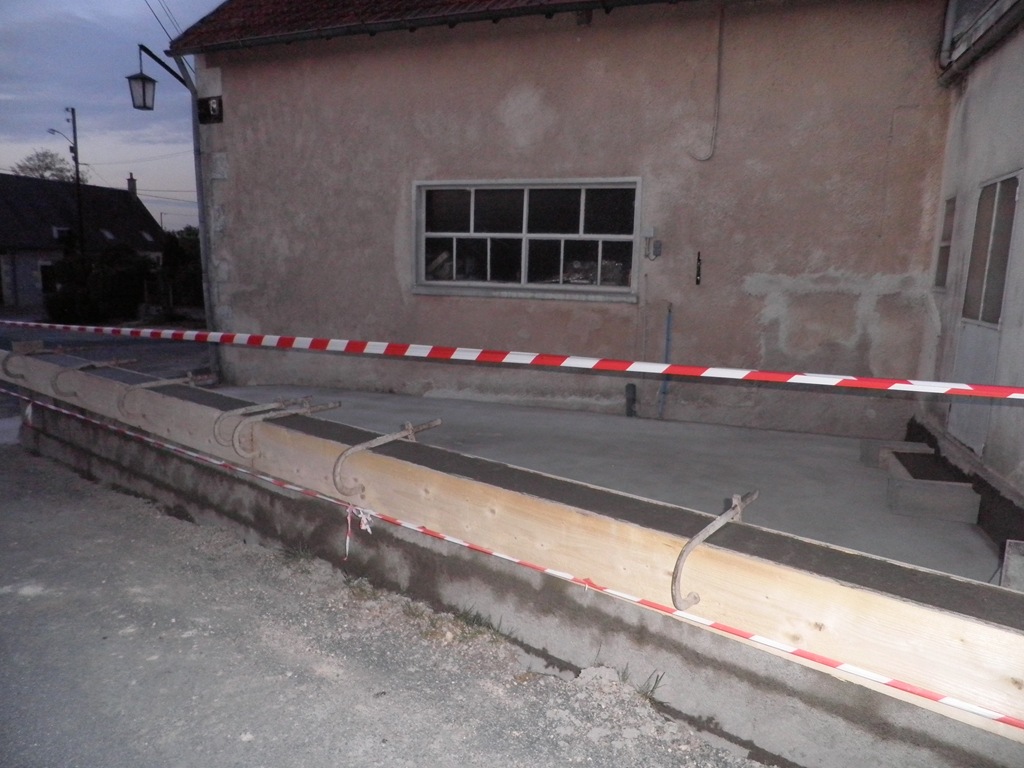

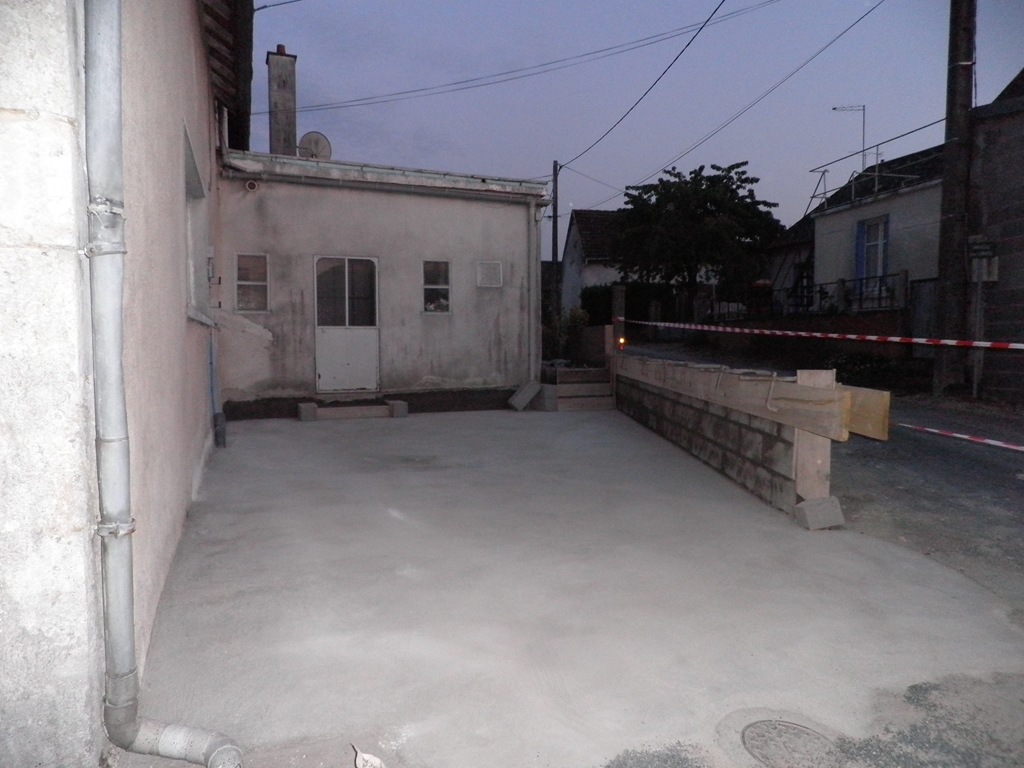

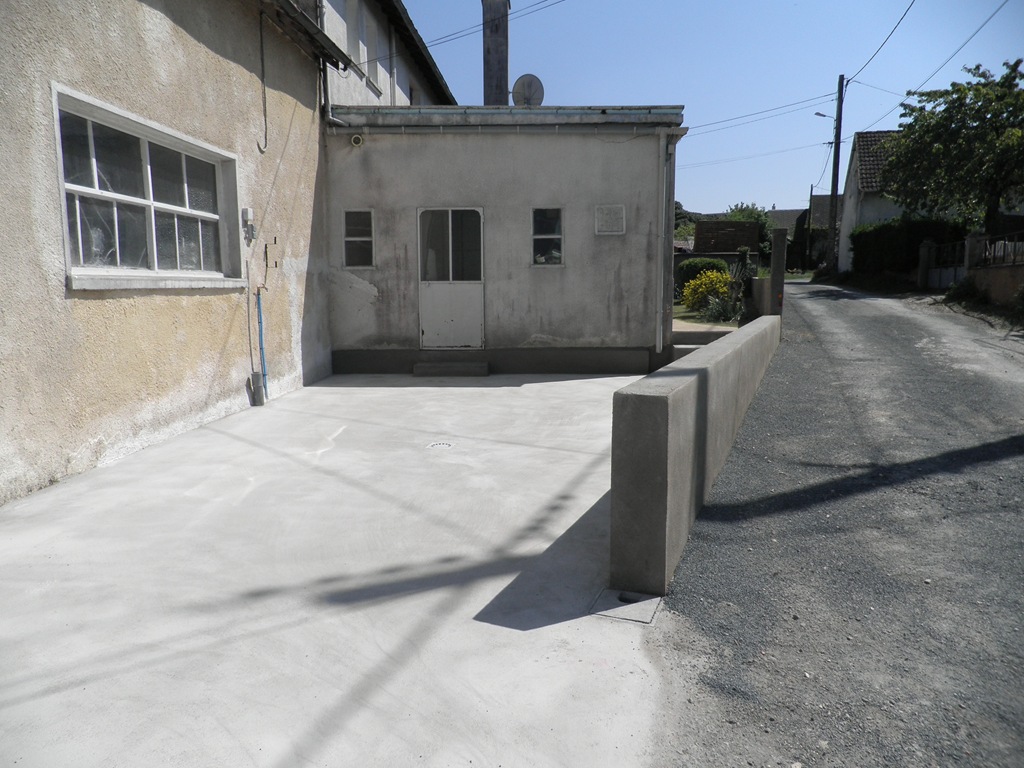

Vendredi 22 avril : les finitions avec la réalisation du crépis sur le mur et le lissage des soubassements.
La prochaine étape sera de rentrer le camping car sur la plateforme, cela sera après le 1 mai, il faut attendre le séchage complet de la dalle…
